Nová budova pečovatelského domu na Lidické ulici s 19 pečovatelskými byty je navržena jako třípodlažní zděný objekt obdélníkového půdorysu. Na pozemku stál původně umístěn objekt sloužící jako součást nemocnice v Rýmařově (prostory lékařů a rehabilitace). V sousedství stojí již jeden objekt s malometrážními byty sloužící jako domov seniorů, takže vybudováním nového domu s pečovatelskou službou se zvýší možnosti jeho uživatelů sociálně žít a setkávat se se svými vrstevníky. U objektu bude vybudováno nové parkoviště pro devět vozidel s jedním parkovacím stáním pro handicapované s napojením na Hornoměstskou ulici, kde byl nedávno rekonstruován chodník, který je bezbariérový a umožňuje bezpečné spojení s centrem města.
Objekt je navržen jako nepodsklepená budova obdélníkového půdorysu s dvouplášťovou sedlovou střechou s vláknocementovou krytinou. Obvodové stěny jsou tvořeny cihelným zdivem, okna budou plastová a vstupní dveře hliníkové. Celý objekt i jednotlivé byty budou řešeny jako bezbariérové, doprava mezi podlažími je zajištěna výtahem. V suterénu objektu se nachází i zázemí pro pečovatelský personál, úklidová komora, sociální zařízení a sklepní kóje. V objektu se nepočítá s žádnými komerčními prostorami.
Projektová dokumentace - pohled jižní
Projektová dokumentace - pohled severní
Město Rýmařov získalo na výstavbu nového domu s pečovatelskou službou příslib dotace ve výši 11 400 000,00 Kč z programu Ministerstva pro místní rozvoj Podpora bydlení pro rok 2021, podprogram Podporované byty. Program podporuje vznik bytů sloužících k poskytování sociálního bydlení pro osoby v ekonomicky neaktivním věku a pro osoby, které mají ztížený přístup k bydlení v důsledku zvláštních potřeb vyplývajících z jejich nepříznivé sociální situace – věk, zdravotní stav nebo sociální okolnosti jejich života.
Akci realizuje společnost RÝMSTAV CZ spol. s r. o. z Rýmařova vybraná ve výběrovém řízení, celkové náklady stavby činí 37 101 800,42 Kč bez DPH (42 700 030,84 Kč vč. DPH), stavba by měla být hotova v průběhu měsíce září roku 2022.

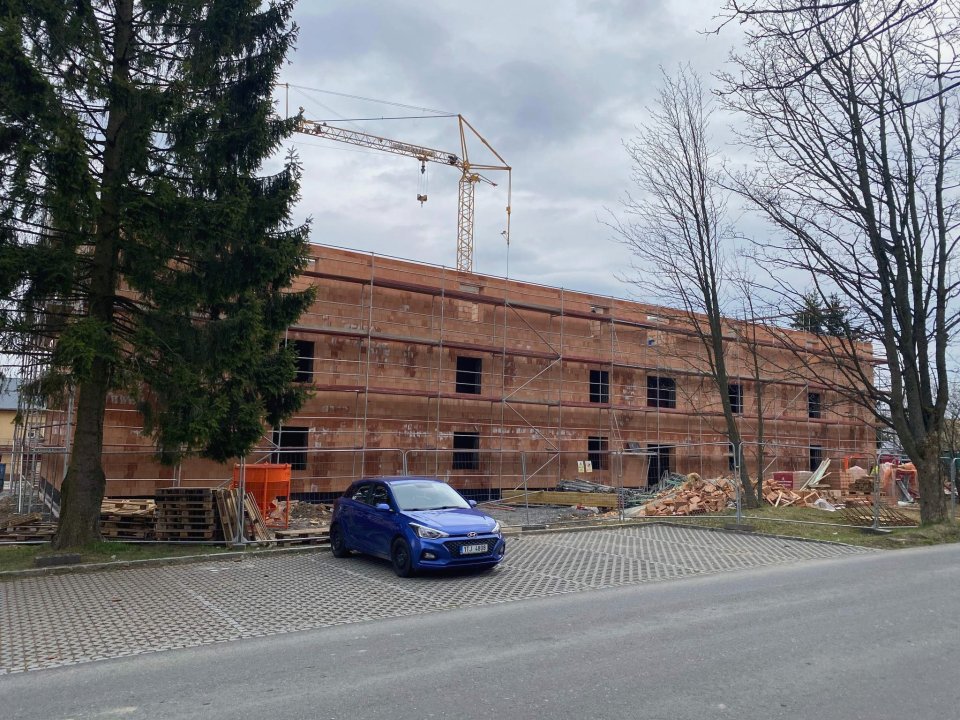

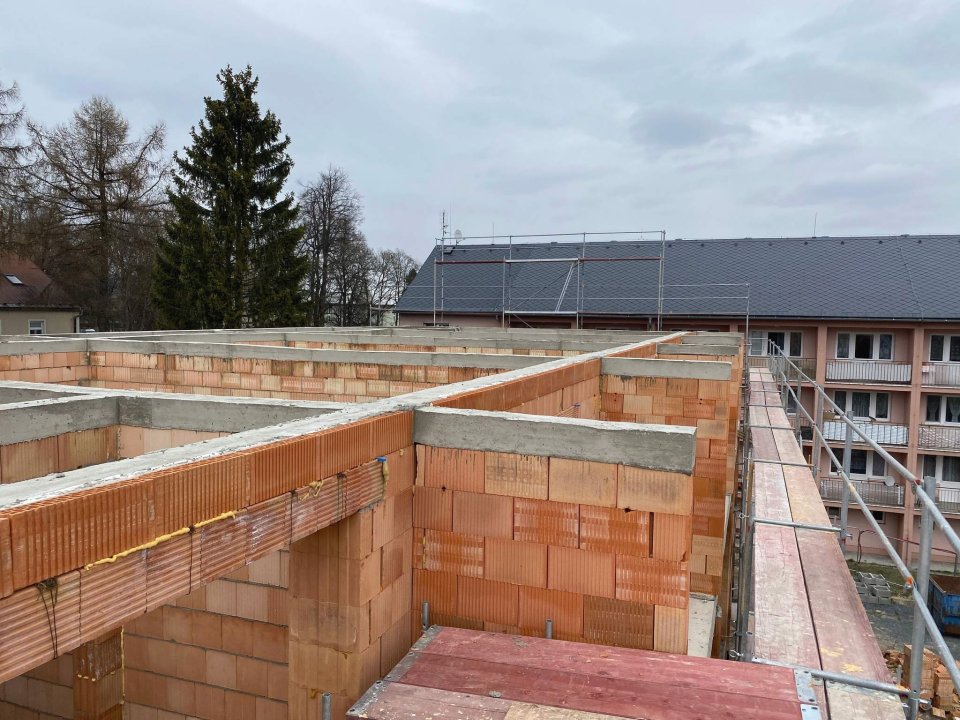

Listopad 2021

Duben 2022

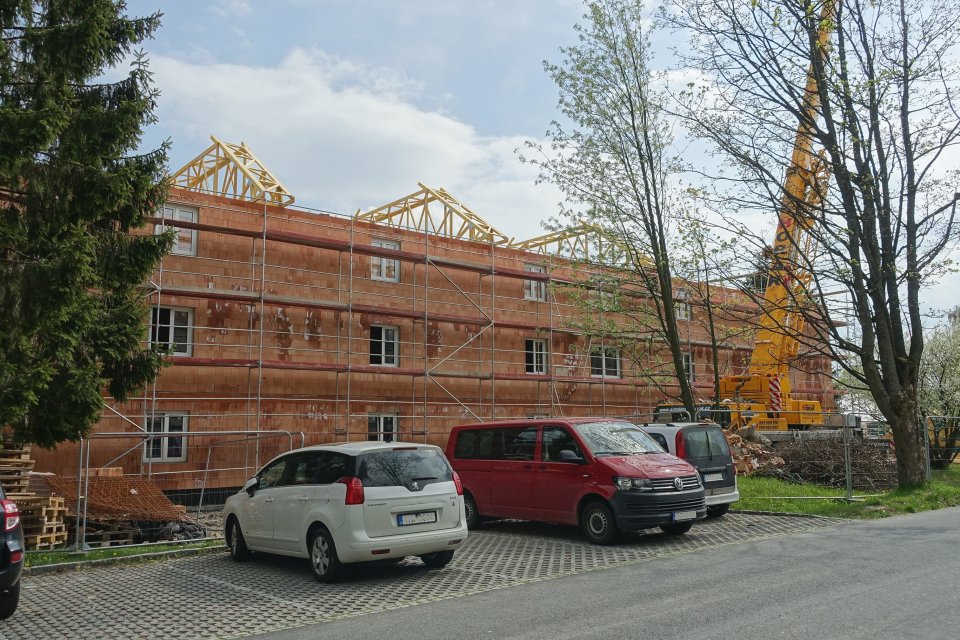

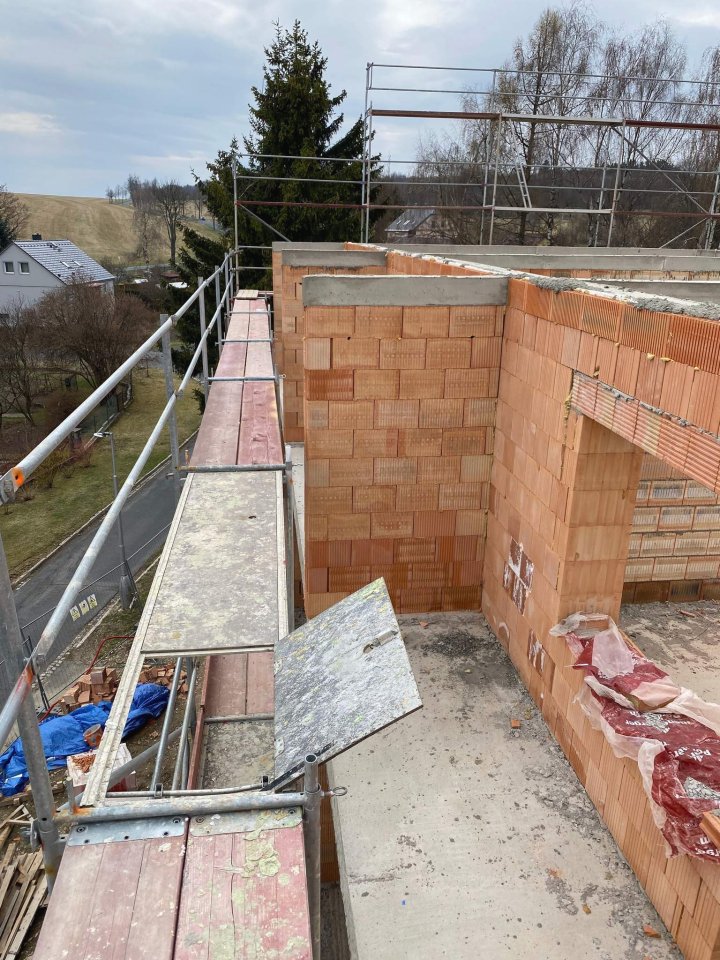

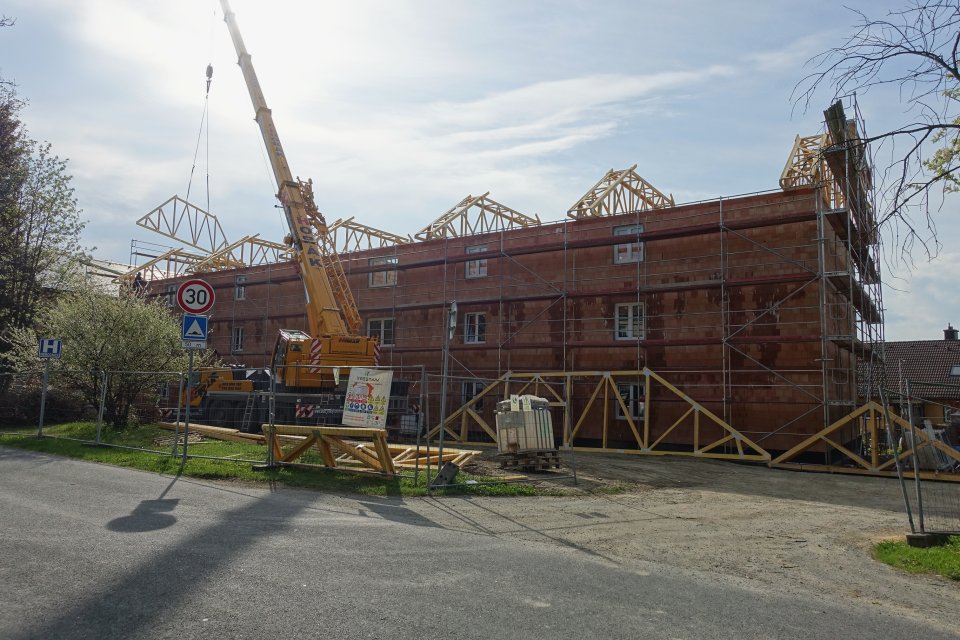

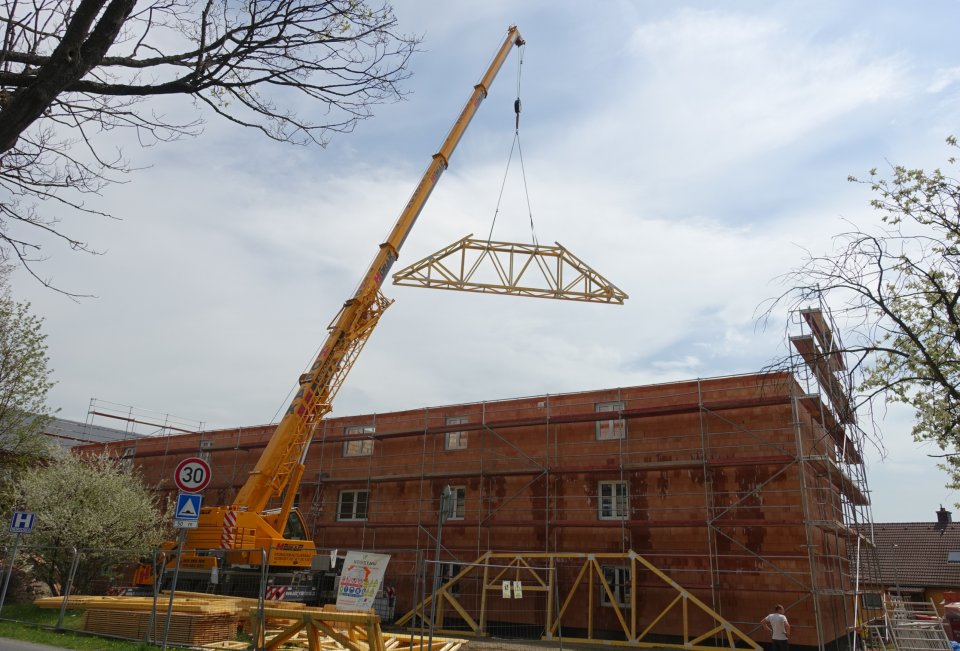

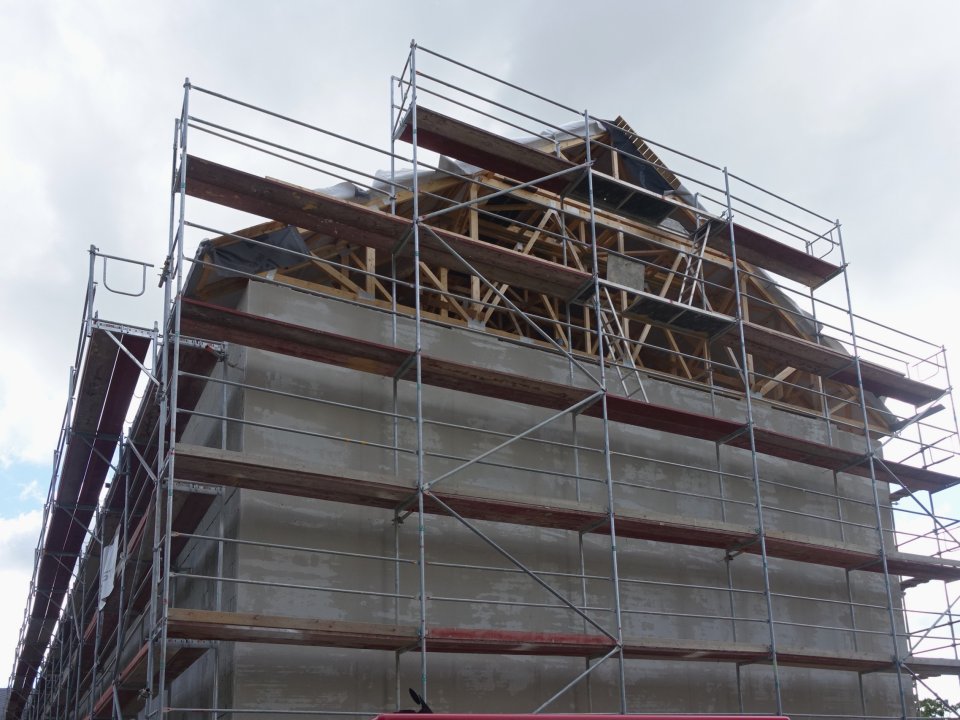

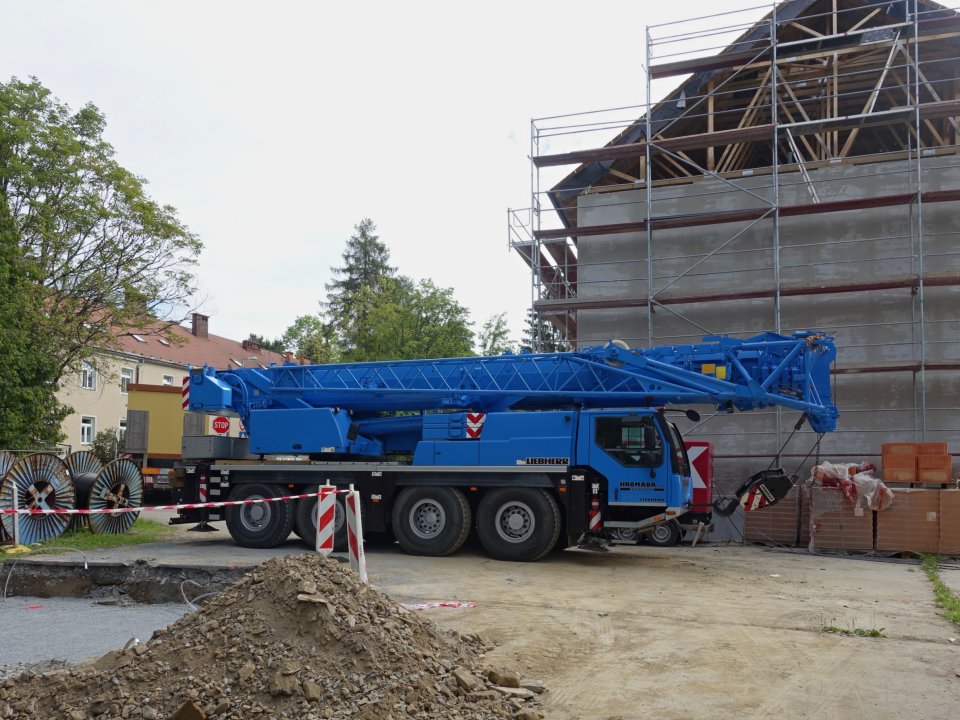

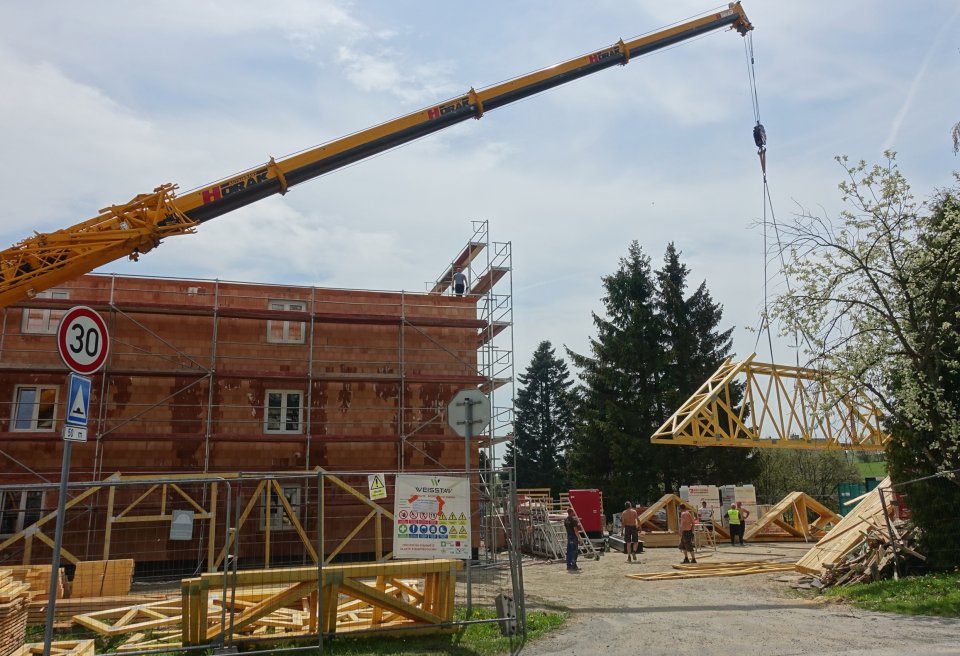

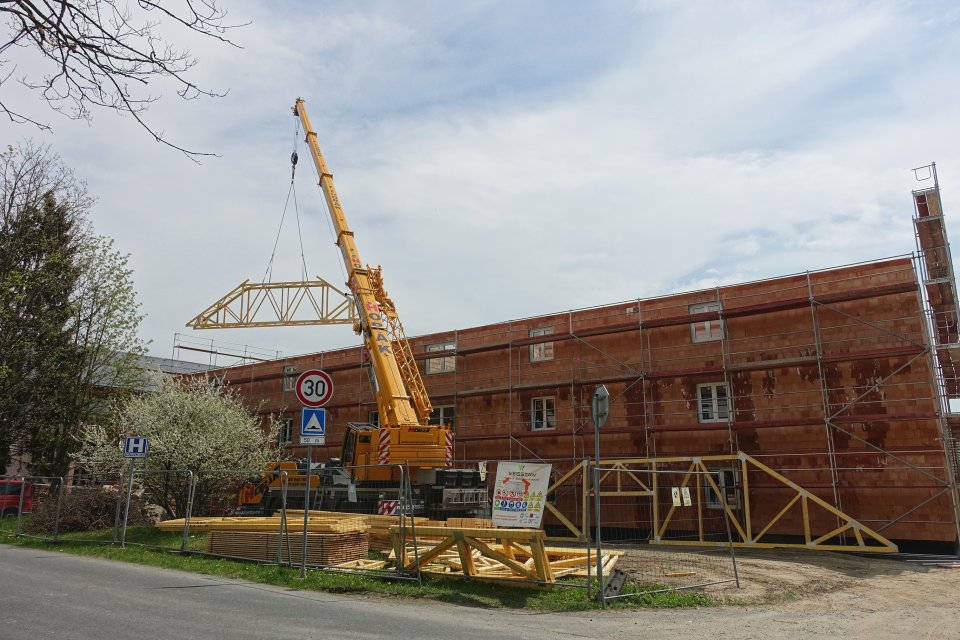

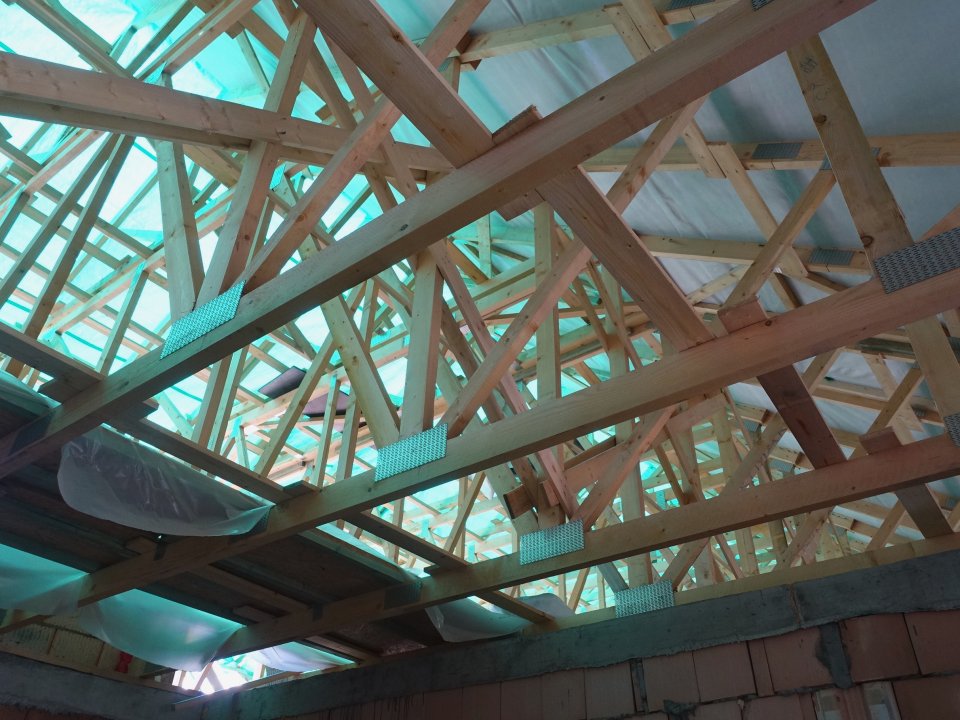

V dubnu byly dokončeny všechny zděné konstrukce a byl proveden poslední ztužující věnec, na který budou začátkem května uloženy dřevěné vazníky. Na konci dubna také nastoupili dodavatelé oken, kteří začali s jejich osazováním. Stavební práce pokračují dle plánovaného harmonogramu. Nedostatek stavebního materiálu a zvyšování jeho cen by neměly stavbu nijak narušit.

Květen 2022

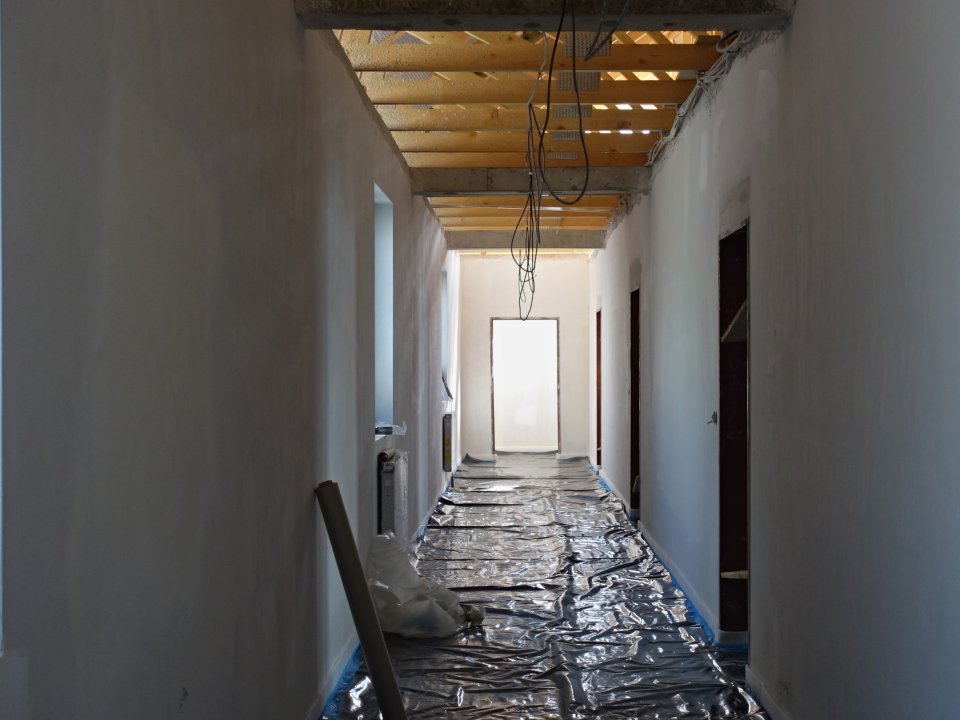

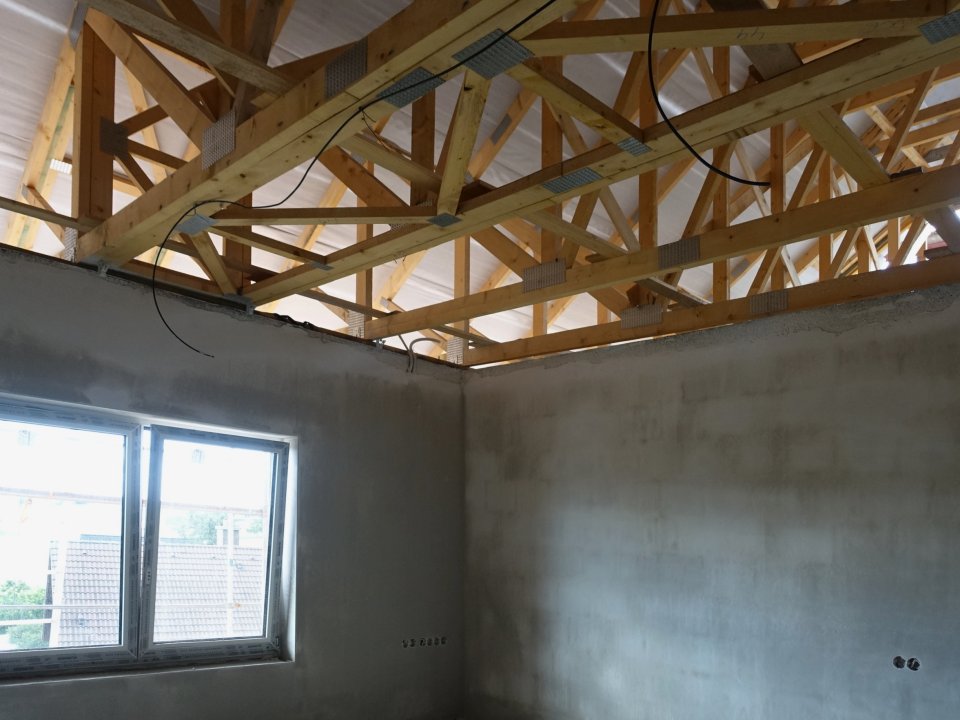

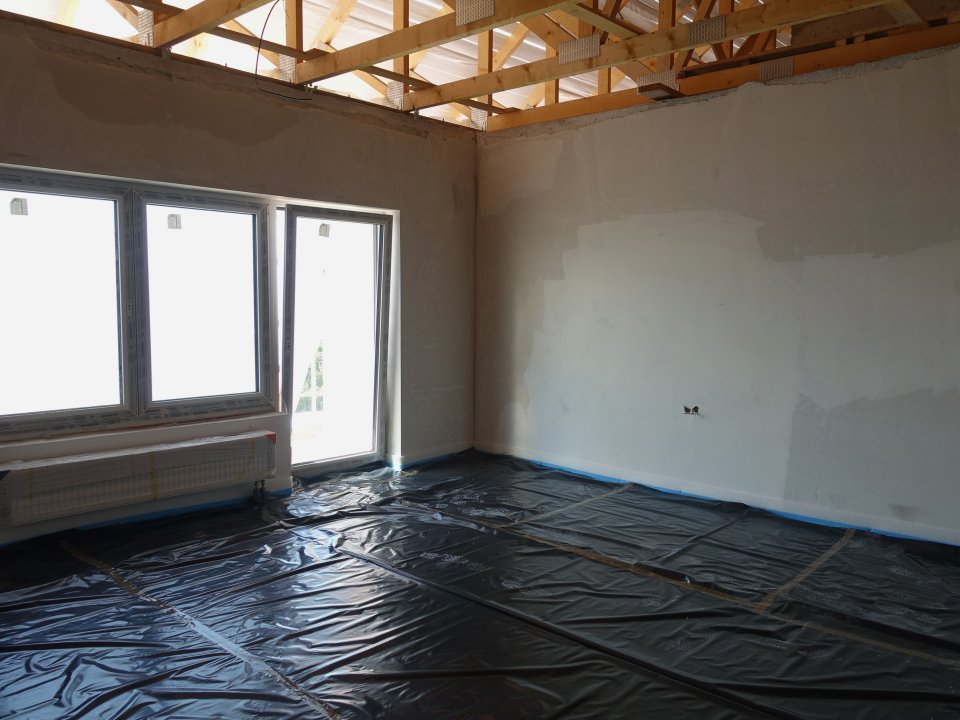

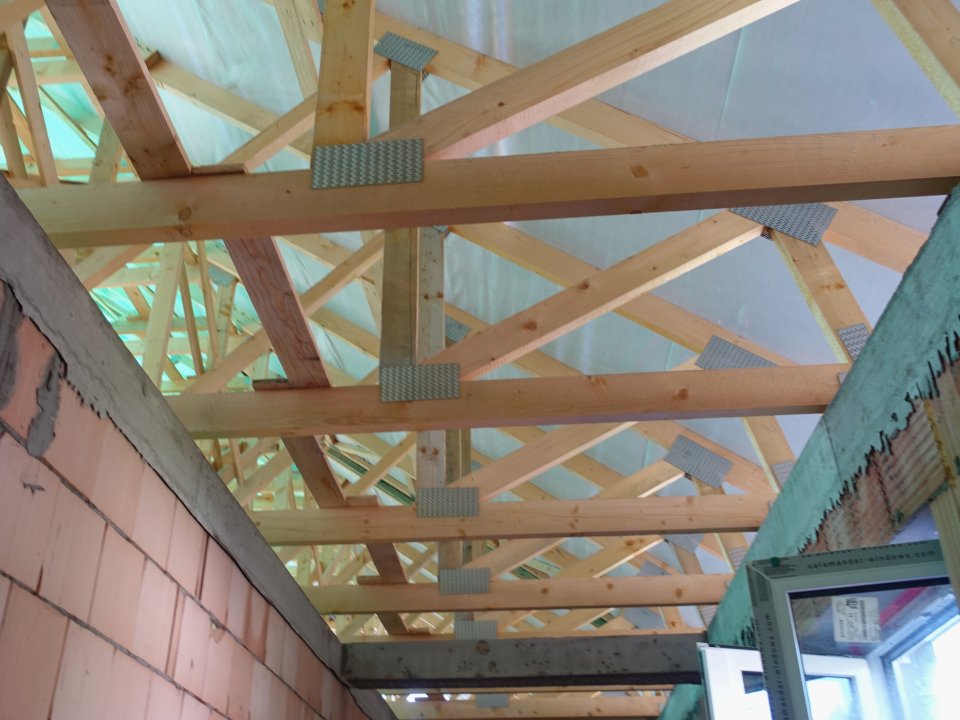

Probíhají práce na vnitřních rozvodech vody, elektroinstalace a pokládka střešní fólie a laťování, vše probíhá podle schváleného harmonogramu.

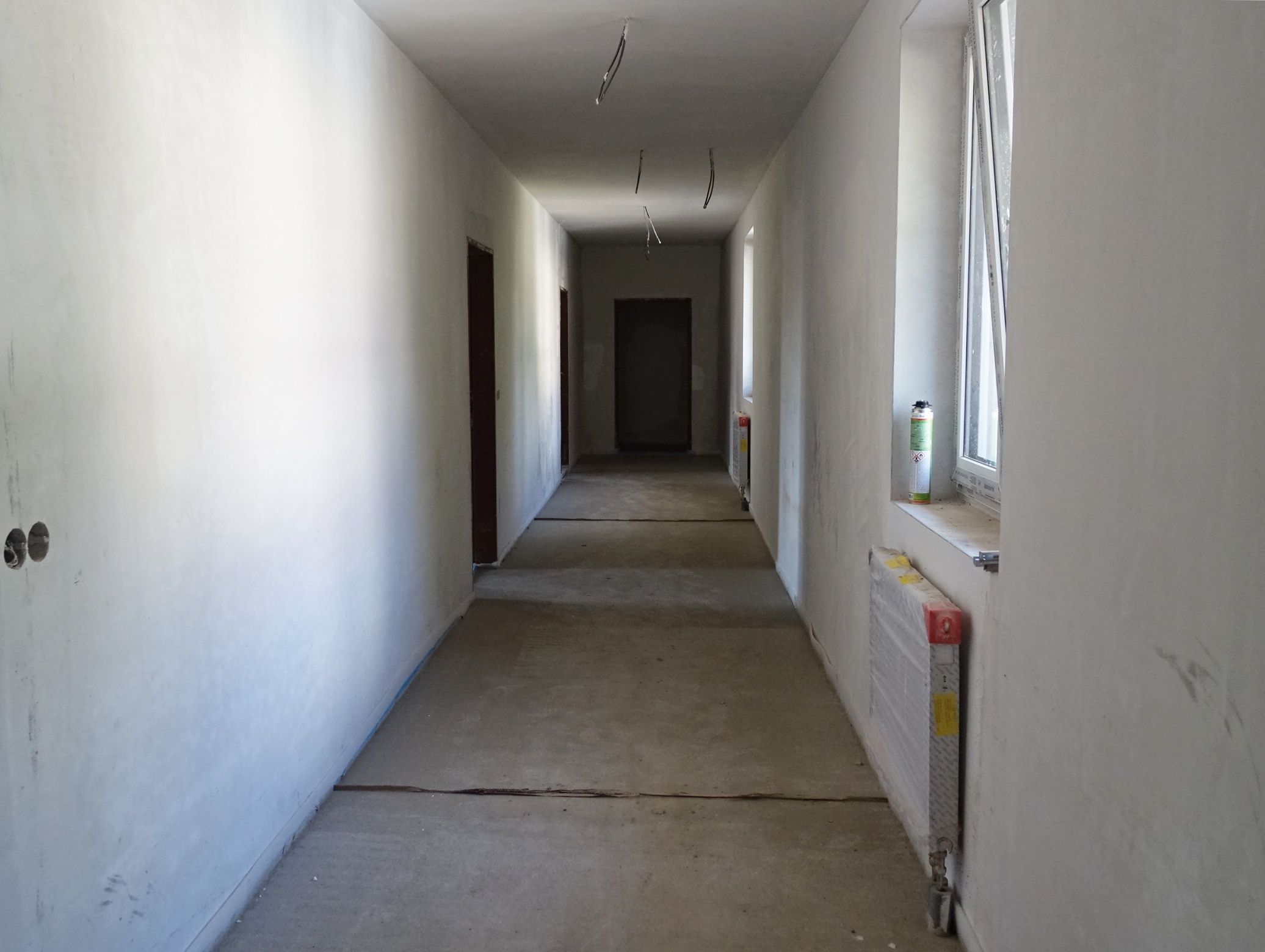

Červen 2022

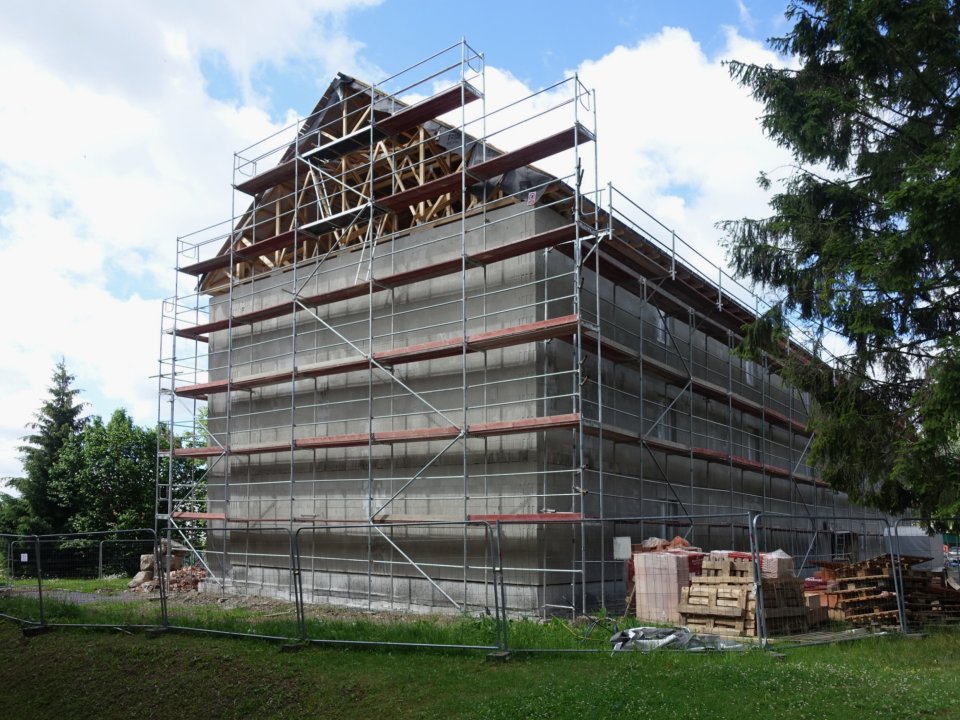

Červenec 2022

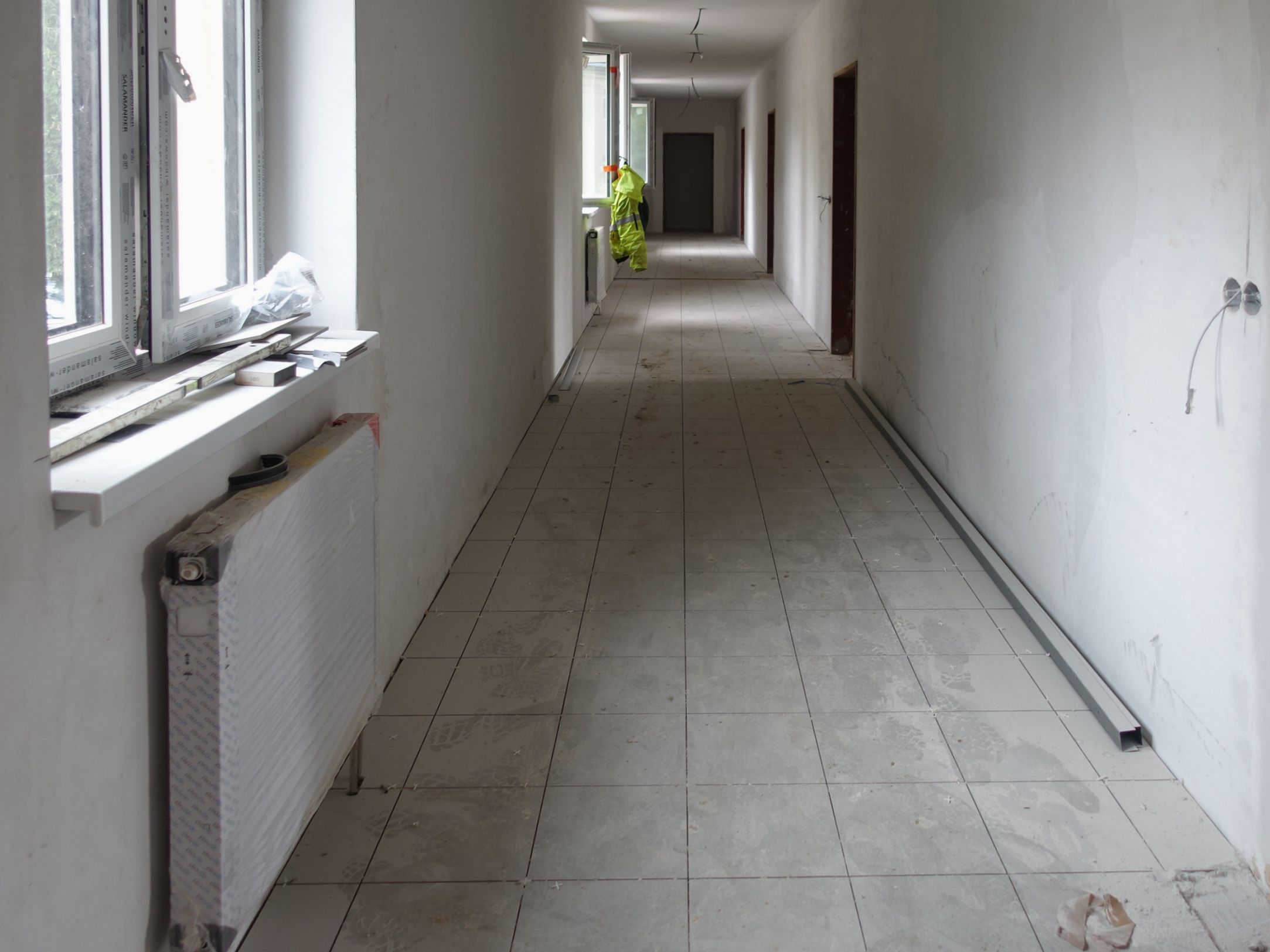

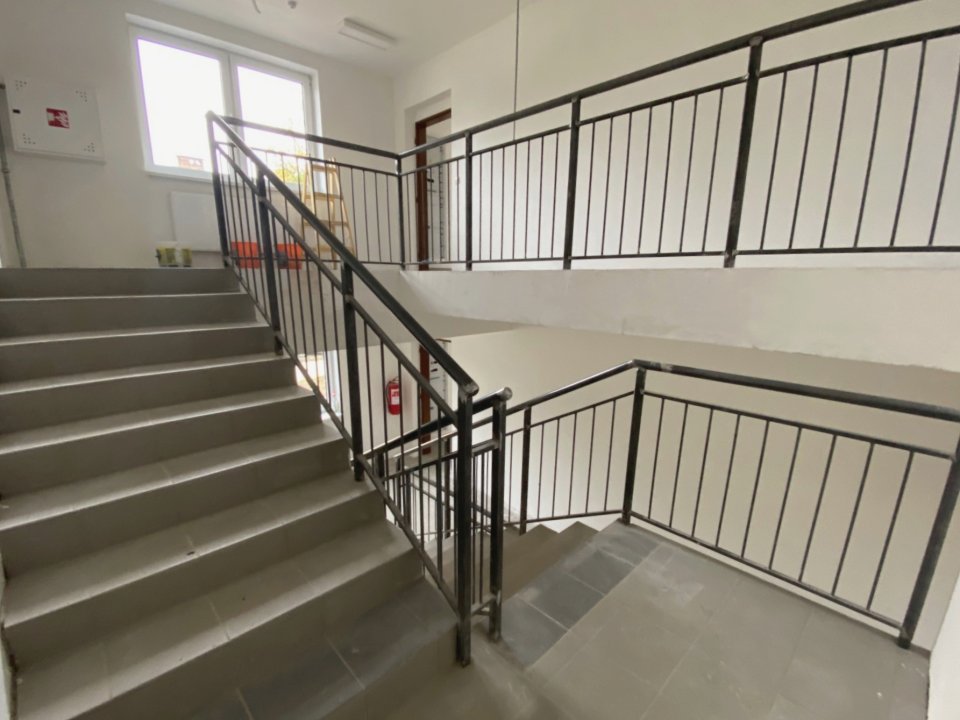

Srpen 2022

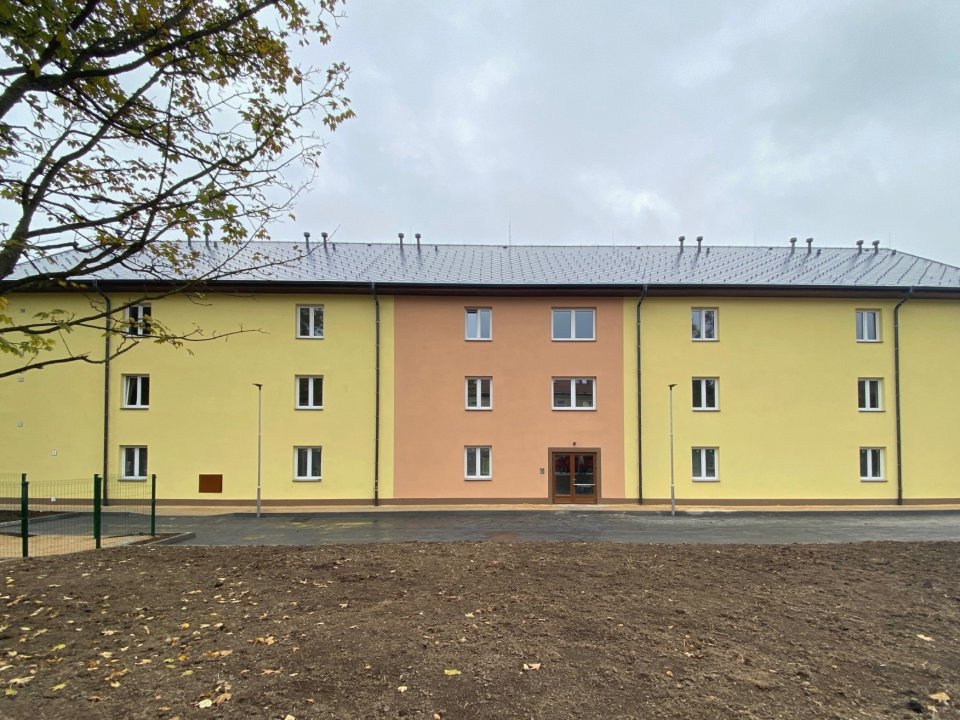

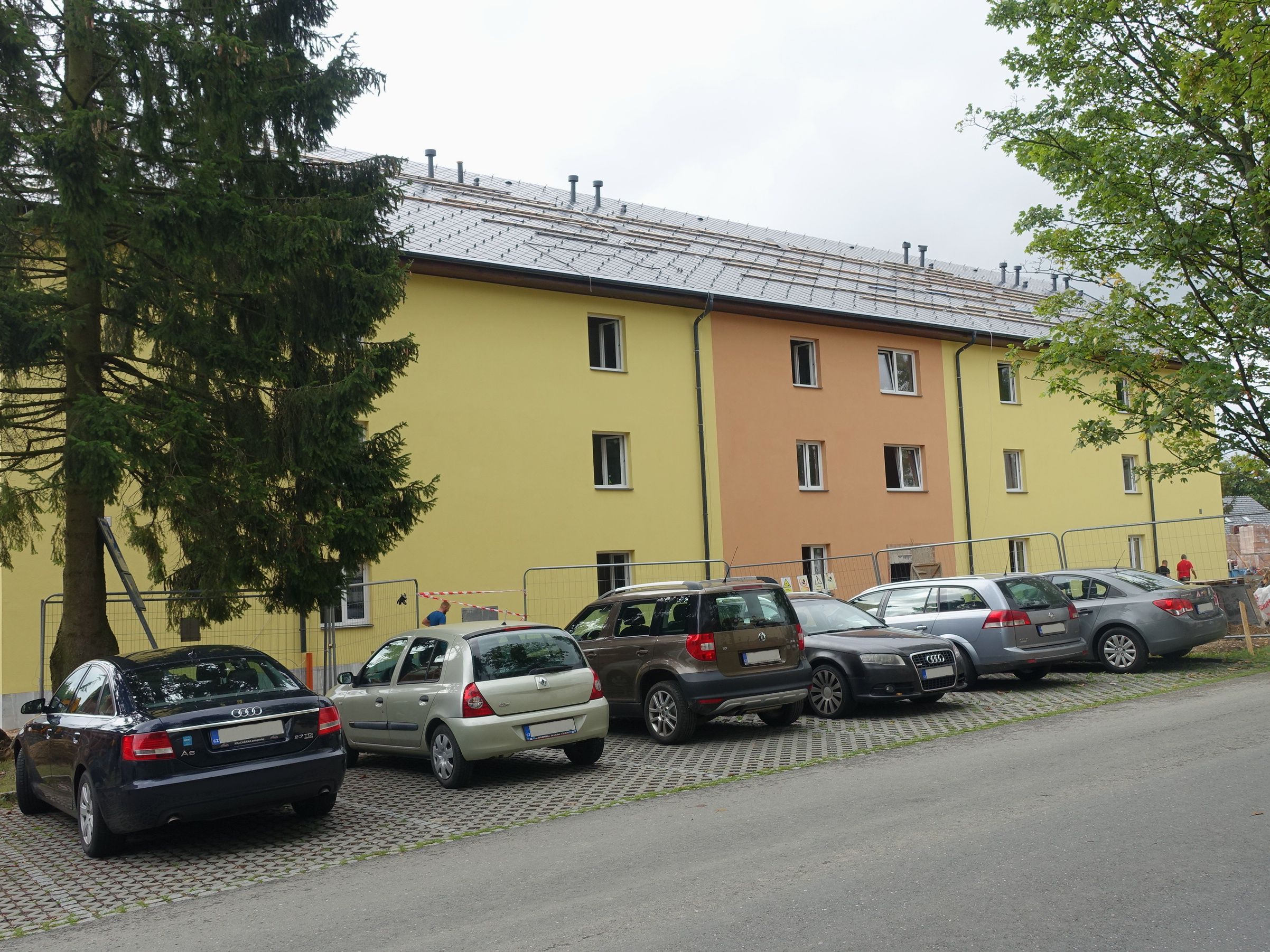

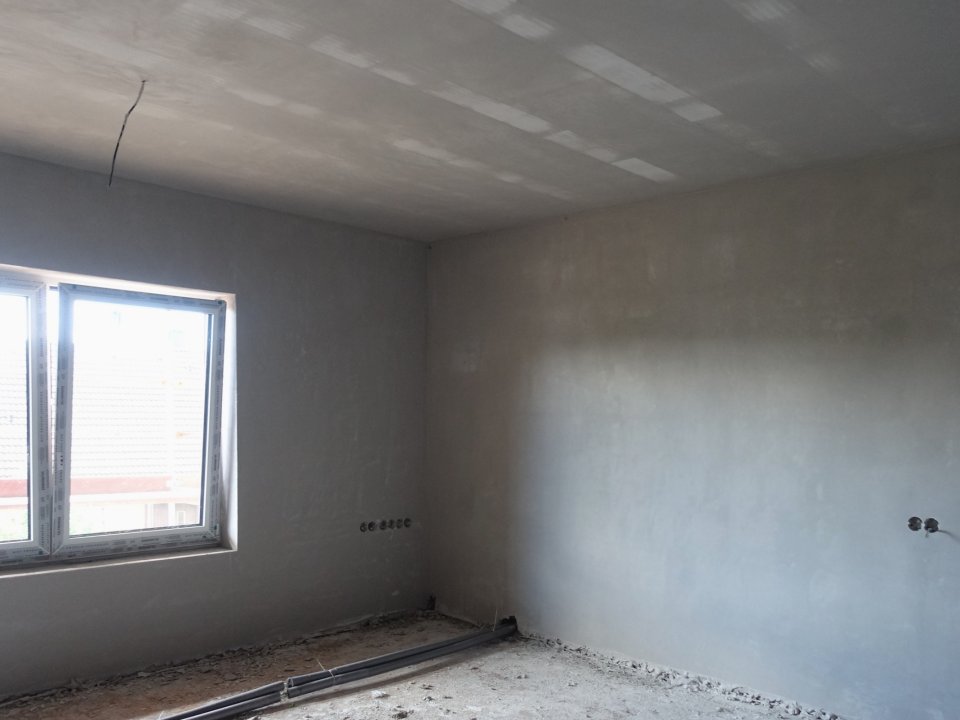

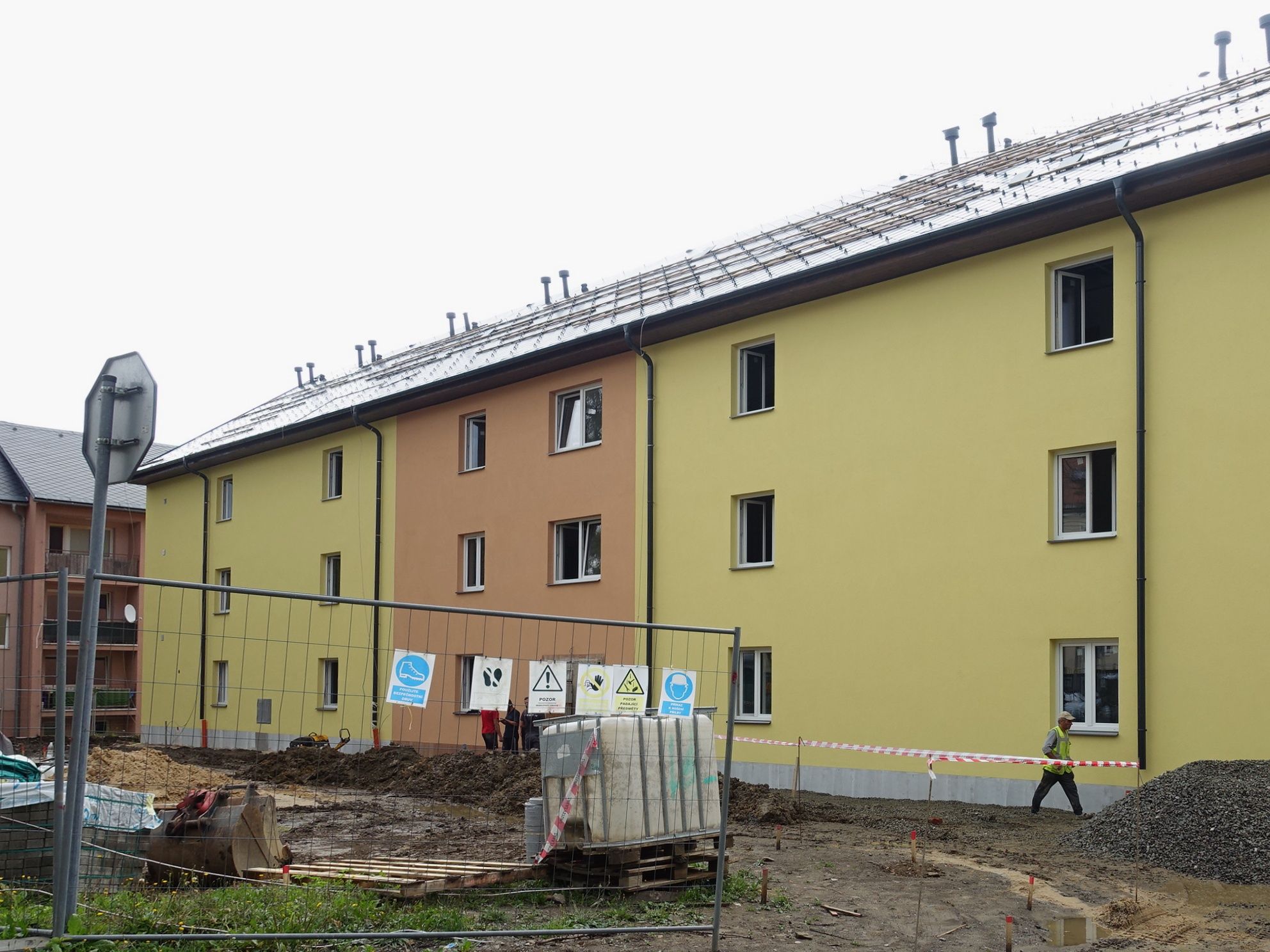

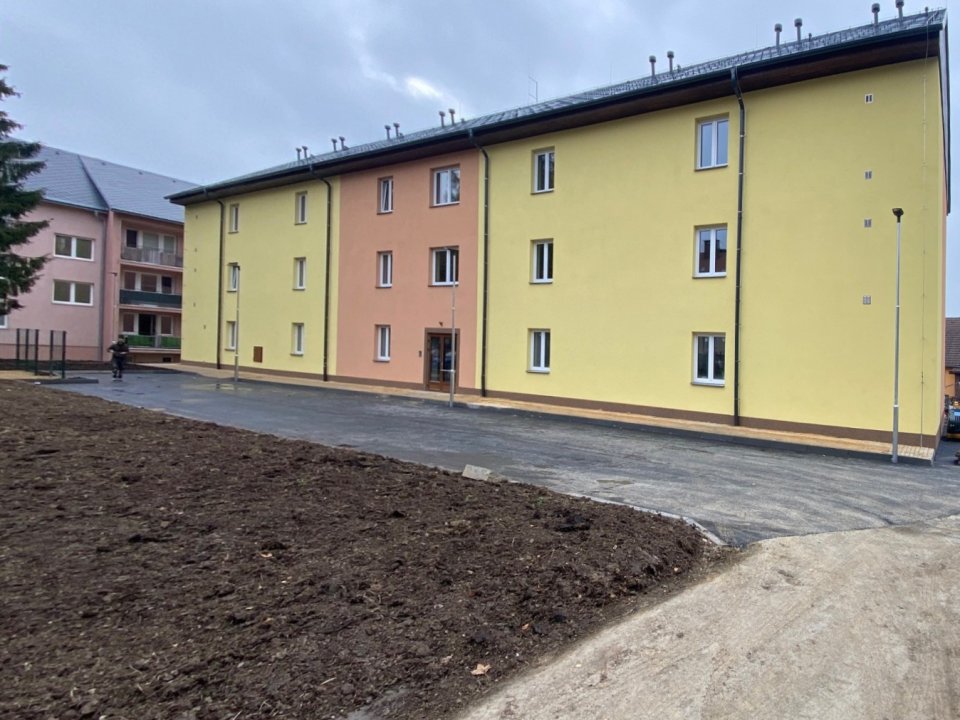

Hotová stavba
