I. etapa rekonstrukce Sídliště Dukelská spočívá v celkové rekonstrukci chodníků, komunikací včetně parkovišť, veřejného osvětlení, doplnění mobiliáře (lavičky, boxy na kontejnery, odpadkové koše a pod.). Provedeny budou vegetační úpravy.
Pro zajištění výše uvedených stavebních prací bude nezbytná součinnost zejména obyvatel této lokality. Jsme si vědomi toho, že v určitém období budou obyvatelé částečně omezeni v užívání ploch na Dukelské, což však přinese v konečném výsledku vyšší standart užívání.
Vybraný dodavatel stavby STRABAG a.s., závod Šumperk spolu se zástupci města zpracoval harmonogram postupu prací.
Tento harmonogram respektuje skutečnost, že stavební práce budou probíhat v obydlené zóně a minimalizuje omezení jejich obyvatel.

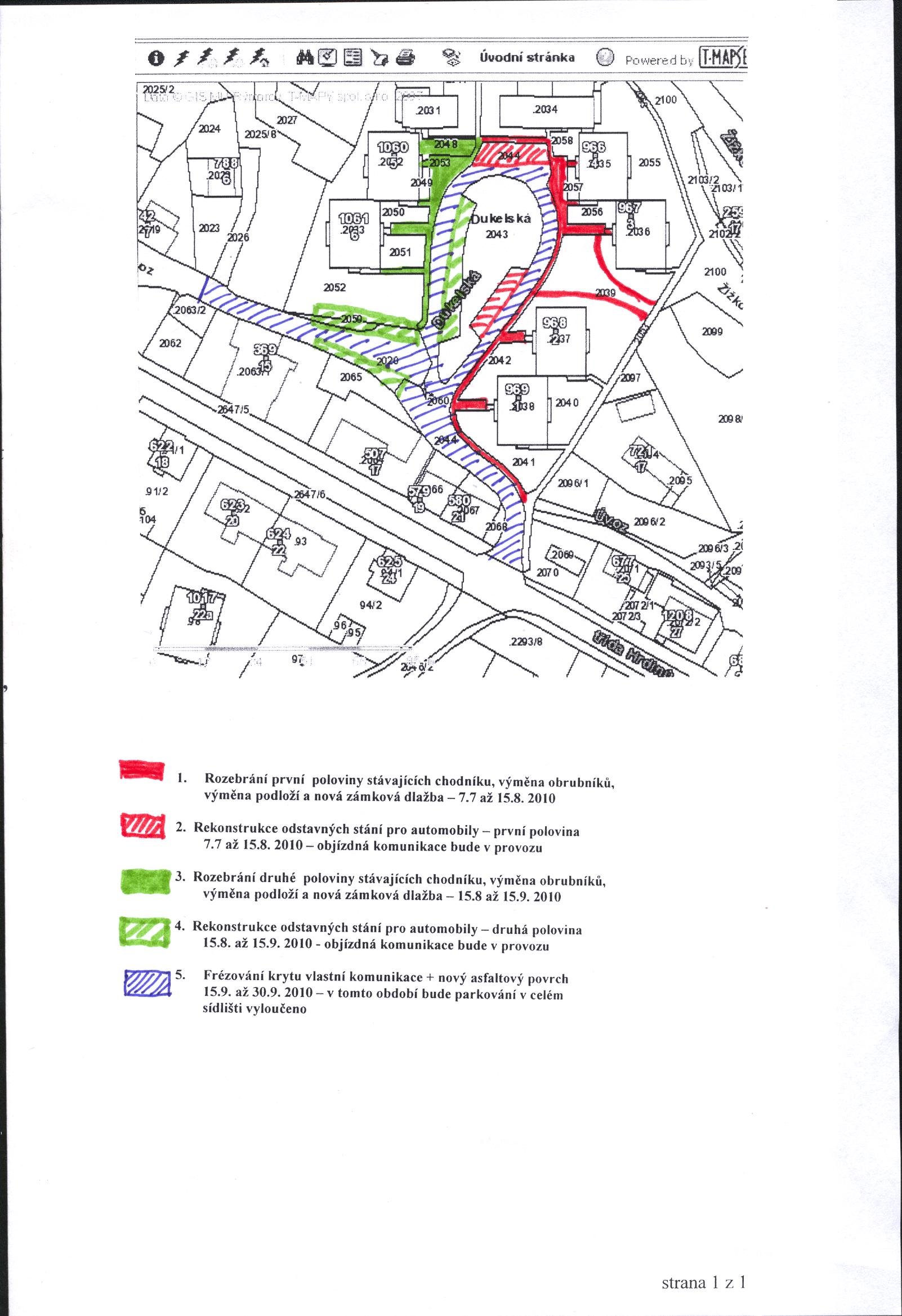

1. Rozebrání první poloviny stávajících chodníku, výměna obrubníků, výměna podloží a nová zámková dlažba – 7.7 až 15.8. 2010
2. Rekonstrukce odstavných stání pro automobily – první polovina 7.7 až 15.8. 2010 – objízdná komunikace bude v provozu
3. Rozebrání druhé poloviny stávajících chodníku, výměna obrubníků, výměna podloží a nová zámková dlažba – 15.8 až 15.9. 2010
4. Rekonstrukce odstavných stání pro automobily – druhá polovina 15.8. až 15.9. 2010 - objízdná komunikace bude v provozu
5. Frézování krytu vlastní komunikace + nový asfaltový povrch 15.9. až 30.9. 2010 – v tomto období bude parkování v celém sídlišti vyloučeno
6. V souběhu budou prováděny práce na rekonstrukci veřejného osvětlení, boxů na kontejnery, montáž mobiliáře, dopravního značení.
7. Vegetační úpravy - výsadba stromů a keřů – září 2010 - trávníkové plochy – duben + květen 2011
Výše uvedené termíny nemusí být s vazbou na počasí přesné. Termín dokončení všech prací mimo druhé části vegetačních úprav v září 2010 je však závazný.
Spoluúčast města na I. etapě projektu bude 1,5 mil. Kč. Na revitalizaci dalších části Dukelské (dětské hřiště, sídelní zeleň, bývalý areál Polygonu) jsou zpracovány projekty a město žádá o další dotace.
